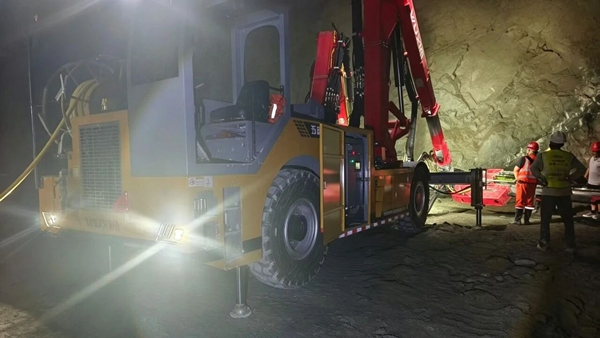

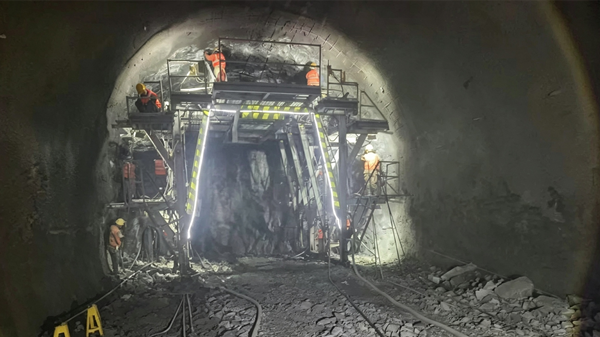

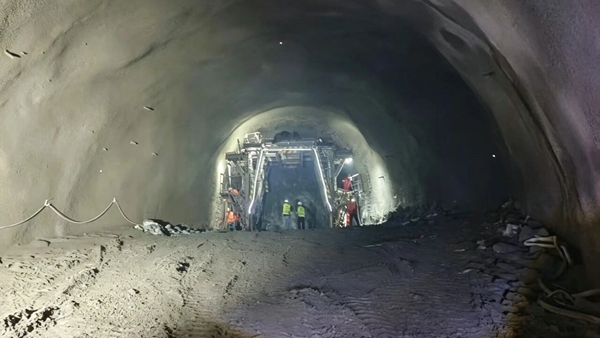

施工人员正在进行地下储气库掘进作业

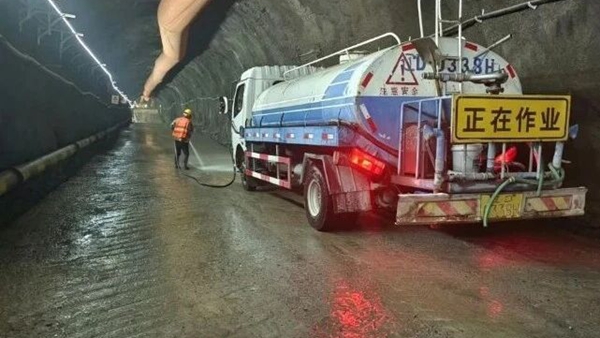

践行绿色施工理念,守护周边生态环境
辽水新能抚顺100MW/400MWh 压缩空气储能+飞轮储能项目,作为辽宁省“十四五”新型储能第一批试点示范项目、全国首个压缩空气与飞轮储能融合应用工程,当前,项目全面提速

地下储气库掘进、地上场坪施工,多项建设节点超前完成,一座绿色高效的巨型电网“稳定器”正加速成型。该项目总投资9.14亿元,配套新建220kV升压站,施工总工期32个月,计划
2028年6月底完成全部主体工程,同年8月25日前完成联合调试与试运行。
