作为辽宁省“十四五”电网规划重点项目的石岭500千伏输变电工程自今年3月全面复工以来,已进入投运前最后冲刺阶段,计划于5月30日正式建成。

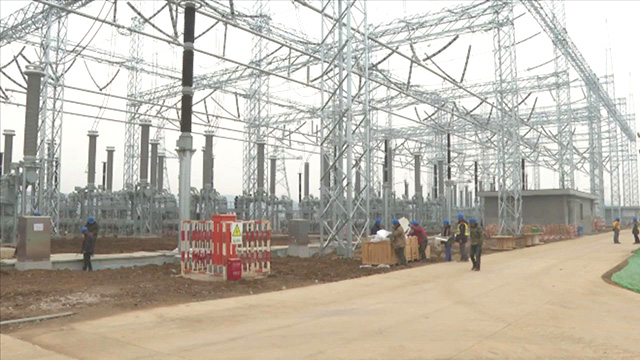

在抚顺石岭500千伏输变电工程现场,百余名电力施工人员正紧张有序地进行电气设备调试,塔吊高耸处,一座钢架已拔地而起,导线如银龙般蜿蜒延伸。目前,石岭500千伏输变电工程开关站已进入最后调试,线路组塔架线同步冲刺。
石岭500千伏输变电工程项目,2024年4月正式开工建设,占地103余亩。
工程总投资超4.2亿元,主要建设内容包括一座500千伏开关站、6回500千伏出线间隔及抚顺双回线500千伏线路。
项目采用“一次规划、分期建设”模式,本期配置6回500千伏出线,通过三维数字化设计实现设备集约化布局。
施工团队创新采用同塔双回架设技术,在49基的铁塔建设中,克服了地形复杂、跨越多等诸多挑战,仅用数月完成96%基础施工和76%组塔施工,架线工程进度达21%。
项目建成后,将显著提升抚顺北部、铁岭地区及清原抽水蓄能电站的电力输送能力,每年可新增清洁能源消纳超30亿千瓦时,相当于减少标煤消耗90万吨。
工程投运后,不仅将破解区域供电“卡脖子”难题,更将打通风电、光伏等清洁能源并网消纳,为“双碳”目标落地提供重要基础设施保障。
